Etapy budowy domu: Co dzieje się krok po kroku podczas powstawania domu?

Para na budowie rozmawia o etapach budowy - w tle rusztowania

Budowa domu to jedno z największych wyzwań inwestycyjnych w życiu – wymaga dobrego planu, sprawdzonej ekipy i przygotowania finansowego. Choć proces powstawania domu składa się z wielu etapów, ich znajomość ułatwia kontrolę prac, kosztów i harmonogramu. W tym poradniku wyjaśniamy, jak przebiegają kolejne etapy budowy domu, ile trwają i ile mogą kosztować, abyś mógł świadomie zaplanować całą inwestycję.

Choć rynek wtórny oferuje wiele gotowych mieszkań i domów, takie nieruchomości rzadko spełniają oczekiwania w stu procentach. Układ, materiały czy standard wykończenia to efekt decyzji poprzedniego właściciela, dlatego niektórzy wybierają budowę domu krok po kroku od podstaw. To rozwiązanie daje pełną kontrolę nad projektem, funkcjonalnością i estetyką przyszłego miejsca do życia.

Jakie są etapy budowy domu?

Zanim rozpoczniesz budowę domu, musisz zadbać o niezbędne formalności. Pierwszym krokiem jest sprawdzenie, czy działka objęta jest miejscowym planem zagospodarowania przestrzennego – to on określa, co i w jaki sposób możesz na niej wybudować. Jeśli planu nie ma, konieczne będzie uzyskanie decyzji o warunkach zabudowy.

Kolejny krok to wybór gotowego projektu budowlanego lub zamówienie projektu indywidualnego, a następnie uzyskanie pozwolenia na budowę lub – w przypadku prostszych inwestycji – dokonanie zgłoszenia budowy. Dopiero po zatwierdzeniu dokumentów przez urząd możesz formalnie rozpocząć budowę wymarzonego domu.

Budowa domu przebiega w kilku kluczowych etapach, które następują po sobie w ściśle określonej kolejności. Każdy z nich obejmuje konkretne prace – od przygotowania terenu, przez konstrukcję budynku, aż po wykończenie wnętrz i finalne formalności. Poniżej znajdziesz opis poszczególnych faz, dzięki czemu łatwiej zaplanujesz harmonogram inwestycji i oszacujesz czas trwania całego procesu.

Czytaj także: Dom do 70 m2 bez pozwolenia – przejrzysty przewodnik dla inwestorów

Etap 1: Stan zerowy

Stan zerowy obejmuje prace, które przygotowują działkę oraz podstawę konstrukcyjną przyszłego domu. To moment, w którym powstają fundamenty i instalacje podziemne.

Najważniejsze prace:

  • przygotowanie terenu – oczyszczenie działki, zdjęcie humusu, wyrównanie gruntu;
  • wytyczenie obrysu budynku przez geodetę;
  • wykonanie wykopów pod fundamenty;
  • zbrojenie i betonowanie fundamentów;
  • wykonanie przepustów pod instalacje (woda, kanalizacja, prąd);
  • wykonanie podkładów podposadzkowych;
  • budowa piwnicy (jeśli jest w projekcie) oraz stropu nad nią;
  • wykonanie podłogi na gruncie (jeśli dom nie ma piwnicy).

Etap 2: Stan surowy otwarty

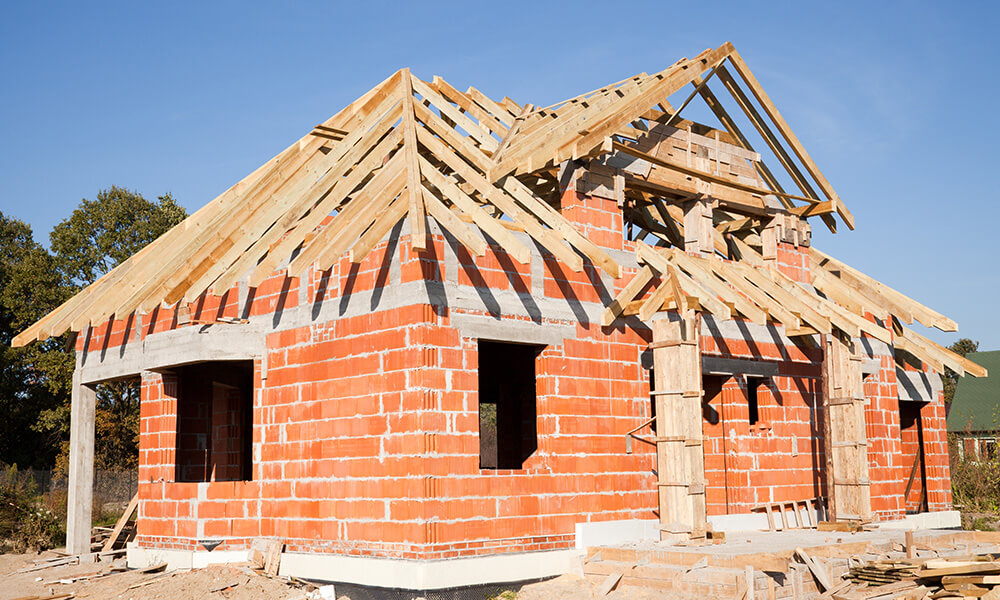

Dom w stanie surowym otwartym

Na tym etapie dom zaczyna przybierać widoczną formę – powstają ściany, stropy i konstrukcja dachu.

Najważniejsze prace:

  • wzniesienie ścian nośnych i działowych;
  • wykonanie stropów między kondygnacjami;
  • budowa kominów (wentylacyjnych i spalinowych, jeśli przewiduje to projekt);
  • wykonanie schodów żelbetowych;
  • montaż więźby dachowej;
  • ułożenie wstępnego pokrycia dachowego (papa, membrana);
  • wykonanie izolacji związanych z konstrukcją dachu.

Etap 3: Stan surowy zamknięty

To moment, w którym budynek zostaje zabezpieczony przed warunkami atmosferycznymi i można rozpocząć prace wewnętrzne.

Najważniejsze prace:

  • montaż stolarki okiennej i drzwi zewnętrznych;
  • wykonanie właściwego pokrycia dachowego (dachówka, blachodachówka itp.);
  • stawianie ścianek działowych wewnątrz budynku;
  • zabezpieczenia przeciwwilgociowe i ocieplenia w obrębie dachu oraz newralgicznych elementów konstrukcji.

Etap 4: Prace wykończeniowe

Dom na etapie prac wykończeniowych

W tym etapie dom zaczyna wyglądać jak budynek gotowy do zamieszkania. To najbardziej złożona i różnorodna część inwestycji.

Najważniejsze prace:

  • wykonanie instalacji: wodno-kanalizacyjnej, elektrycznej, CO, wentylacyjnej;
  • wykonanie przyłączy: woda, kanalizacja, prąd, gaz;
  • tynkowanie ścian wewnętrznych;
  • układanie podłóg, glazury, terakoty;
  • montaż parapetów, drzwi wewnętrznych i zabudów;
  • wykonanie elewacji zewnętrznej;
  • wykonanie tarasu, podjazdu czy ogrodzenia (jeśli przewiduje to projekt).

Etap 5: Finalizacja budowy

To ostatni etap przed zamieszkaniem – obejmuje zarówno odbiory techniczne, jak i dopracowanie ostatnich elementów.

Najważniejsze prace:

  • odbiory instalacji (elektrycznej, gazowej, kominiarskiej, wodno-kanalizacyjnej);
  • ostatnie poprawki wykończeniowe i montaż osprzętu;
  • przygotowanie dokumentacji do zgłoszenia zakończenia budowy lub wniosku o pozwolenie na użytkowanie;
  • odbiór budynku przez właściwy urząd;
  • przygotowanie domu do zamieszkania (sprzątanie, montaż wyposażenia, kosmetyczne wykończenia).

Ile trwają poszczególne etapy budowy domu?

Czas budowy domu zależy od technologii, warunków pogodowych, dostępności ekip oraz organizacji prac. W przypadku technologii tradycyjnej cały proces trwa zwykle 12-24 miesiące, natomiast w budownictwie prefabrykowanym można go skrócić do 6-9 miesięcy.

Duży wpływ na czas budowy domu ma również płynność finansowania – każda przerwa między kolejnymi etapami budowy domu wydłuża harmonogram, dlatego warto zawczasu zaplanować budżet i rozważyć wsparcie kredytem hipotecznym. W oszacowaniu rat pomoże kalkulator kredytu hipotecznego przygotowany przez Expander.

  • Stan zerowy: 2-4 tygodnie
  • Stan surowy otwarty: 1-4 miesiące
  • Stan surowy zamknięty: 3-6 miesięcy
  • Prace wykończeniowe: od kilku tygodni do kilku miesięcy
  • Finalizacja budowy (przyłącza, odbiory, formalności): zwykle kilka tygodni

Przerwy technologiczne – dlaczego są ważne?

Budowa domu to skomplikowany proces, w którym nie można pomijać przerw technologicznych. Zapewniają one odpowiednią wytrzymałość betonu, murów i innych elementów konstrukcyjnych – od fundamentów po etap wykonywania pokrycia dachu. Przykładowe przerwy:

  • ława fundamentowa → murowanie ścian: 6–7 dni
  • schnięcie wymurowanych ścian: 2–3 miesiące
  • betonowanie wieńców → montaż więźby dachowej: 14 dni
  • podkład betonowy → podłogi drewniane: 2 miesiące
  • układanie płytek na tynku: po kilkunastu dniach schnięcia

W czasie takich przerw wykonawca może realizować inne prace, dzięki czemu harmonogram nie staje w miejscu. Właściwe zaplanowanie budowy domu krok po kroku pozwala utrzymać tempo robót i sprawnie dojść do stanu surowego zamkniętego, a później do prac wykończeniowych.

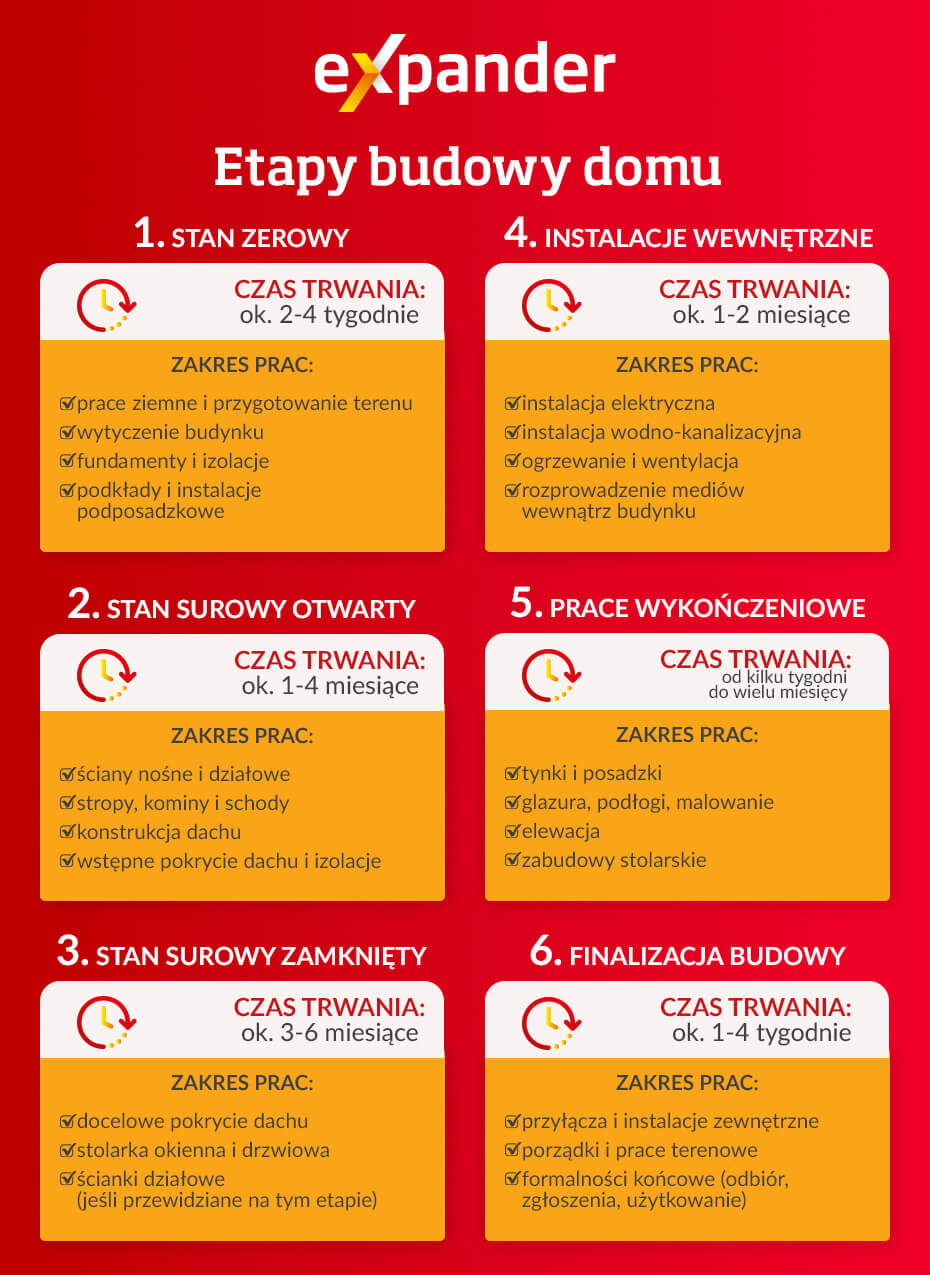

Ile trwają kolejne etapy budowy domu - infografika

Ile kosztują poszczególne etapy budowy domu?

Koszt budowy domu zależy od metrażu, standardu wykończenia, regionu oraz wybranej technologii, ale poszczególne etapy prac mają dość charakterystyczne widełki cenowe. Warto znać je już na początku, aby realnie zaplanować budżet i uniknąć przerw spowodowanych brakiem środków.

Orientacyjne koszty etapów budowy:

  • Stan zerowy – 10-15%
    (fundamenty, roboty ziemne, podkłady i izolacje podposadzkowe)
  • Stan surowy otwarty – 25-35%
    (ściany nośne i działowe, stropy, schody, konstrukcja dachu)
  • Stan surowy zamknięty – 10-15%
    (stolarka okienna, drzwi, docelowe pokrycie dachu)
  • Instalacje – 15-20%
    (instalacja elektryczna, wodno-kanalizacyjna, ogrzewanie CO, wentylacja)
  • Wykończenie – 30-40%
    (tynki i posadzki, glazura i panele, elewacja, zabudowy stolarskie, malowanie)

W praktyce oznacza to, że nawet przy podstawowym standardzie całkowity koszt budowy domu wynosi najczęściej od kilkuset tysięcy do ponad miliona złotych, a największym obciążeniem finansowym są prace wykończeniowe oraz stan surowy otwarty.

Dlaczego warto skorzystać ze wsparcia eksperta Expander?

Budowa domu to inwestycja, w której koszty narastają stopniowo – od pierwszych robót ziemnych aż po montaż ostatniego gniazdka. Ekspert Expander pomoże:

  • oszacować realny koszt całej inwestycji,
  • porównać oferty kredytów hipotecznych i wybrać najkorzystniejszą,
  • zaplanować finansowanie tak, aby nie doprowadzić do przestojów na budowie,
  • zadbać o płynność budżetu na każdym etapie.

Dzięki profesjonalnemu wsparciu możesz uniknąć niedoszacowania wydatków i bezpiecznie zrealizować plan budowy domu – od fundamentów po odbiór gotowego budynku.

Jak sfinansować budowę domu?

Budowa domu to złożony proces finansowy, który wymaga zarówno dobrego planu, jak i odpowiedniego źródła kapitału. Najczęściej inwestorzy łączą własne oszczędności z kredytem hipotecznym na budowę domu, co pozwala realizować kolejne etapy inwestycji bez ryzyka kosztownych przestojów.

Warto pamiętać, że bank ocenia nie tylko zdolność kredytową, ale również projekt domu, koszty poszczególnych etapów oraz stan zaawansowania prac. Dlatego kluczowe jest przygotowanie pełnej dokumentacji: kosztorysu, harmonogramu budowy, projektu architektonicznego i potwierdzenia prawa do działki. W miarę postępów inwestycji wykonawca potwierdza kolejne etapy, co umożliwia uruchomienie następnych transz finansowania.

Jeśli nie masz pewności, jaki kredyt wybrać lub jak zaplanować finansowanie budowy domu krok po kroku, warto skorzystać ze wsparcia eksperta Expander. Specjalista pomoże ocenić zdolność kredytową, porówna oferty banków i wskaże najkorzystniejsze rozwiązania.

Często zadawane pytania

- Jaka jest kolejność wykończenia domu?

Wykończenie domu zwykle zaczyna się od prac mokrych – tynków i wylewek – a dopiero potem przechodzi się do montażu instalacji, podłóg i glazury. Po nich wykonuje się malowanie, montaż drzwi, zabudowy stolarskie i wyposażenie łazienek. Ostatnim etapem są prace zewnętrzne, takie jak elewacja czy tarasy. Taka kolejność pozwala uniknąć uszkodzeń świeżo wykończonych powierzchni.

- Czy 300 tys. wystarczy na budowę domu?

300 tys. zł może wystarczyć tylko na niewielki i prosty dom w podstawowym standardzie albo dom o powierzchni ok. 70 m² budowany systemem gospodarczym. Przy rosnących kosztach materiałów i robocizny budżet ten często pokrywa jedynie stan surowy lub część prac wykończeniowych. Finalny koszt zależy od projektu, technologii, regionu i dostępności wykonawców. Warto wcześniej przygotować kosztorys i zaplanować finansowanie.

- Co po kolei się robi przy budowie domu?

Budowę domu rozpoczyna się od formalności: projektu, warunków zabudowy lub planu miejscowego oraz pozwolenia lub zgłoszenia budowy. Następnie wykonuje się stan zerowy, stan surowy otwarty, stan surowy zamknięty i instalacje wewnętrzne. Kolejne etapy to prace wykończeniowe i wykonanie przyłączy. Po zakończeniu inwestycji pozostaje uzyskać pozwolenie na użytkowanie lub zgłosić zakończenie budowy.

powiązane porady

Opcje dostępności

Wysoki kontrast
Czytaj stronę
Kliknij aby czytać
Podświetlenie linków
TT
Duży Tekst
Odstępy między tekstami
Zatrzymaj animacje
Ukryj obrazy
Df
Przyjazny dla dysleksji
Kursor
Struktura strony
